گزارشها و مسیر اجرای پروژه
بدانید در نسخهٔ فعلی از کجا چه خروجیای میتوان گرفت، و شش گام روش اجرای پروژه با خروجی، نقشها و زمانبندی واقعی هر گام را برای برنامهریزی به کار ببرید.
«ساختار» ← «دستگاهها» · «مدیریت داراییها» ← «فهرست داراییها» · «پیشخوانها» ← «دیدکلی» (تاریخچهٔ اعلانها)
این درس دو بخش دارد: نخست فهرست صادقانهٔ خروجیهایی که امروز واقعاً فایل میدهند، و سپس روش اجرای پروژه در شش گام با خروجی مشخص هر گام. مدیر پروژه و نمایندهٔ کارفرما با همین دو بخش میتوانند برنامه، معیار پذیرش و انتظار گزارشگیری را تعیین کنند.
بخش یک — چه خروجیای امروز واقعاً گرفته میشود
| کجا | قالب خروجی |
|---|---|
| فهرست دستگاهها (گروه ساختار) | CSV، سازگار با اکسل فارسی |
| تاریخچهٔ اعلانها در داشبورد | CSV |
| تاریخچهٔ آب و تاریخچهٔ UPS | CSV |
| فهرست داراییها ← دانلود EXCEL | CSV |
| طراح داشبورد / داشبوردهای من | بستهٔ داشبورد برای انتقال به پروژهٔ دیگر |
| طراح سهبعدی | فایل صحنه و تصویر PNG |
| تنظیمات پروژه | پشتیبان پیکربندی |
| گزارشهای کنترل تردد و پارکینگ | چاپ مرورگر |
گامبهگام — گرفتن خروجی
- فهرست تجهیزات را بگیرید. در صفحهٔ دستگاهها (گروه ساختار)، ابتدا با فیلترها دامنه را محدود کنید و سپس دکمهٔ با راهنمای خروجی را بزنید؛ فقط ردیفهای فیلترشده صادر میشوند. برای خروجی از چند ردیف انتخابی، از منوی عملیات گروهی گزینهٔ خروجی گرفتن از موارد انتخابی را بزنید.

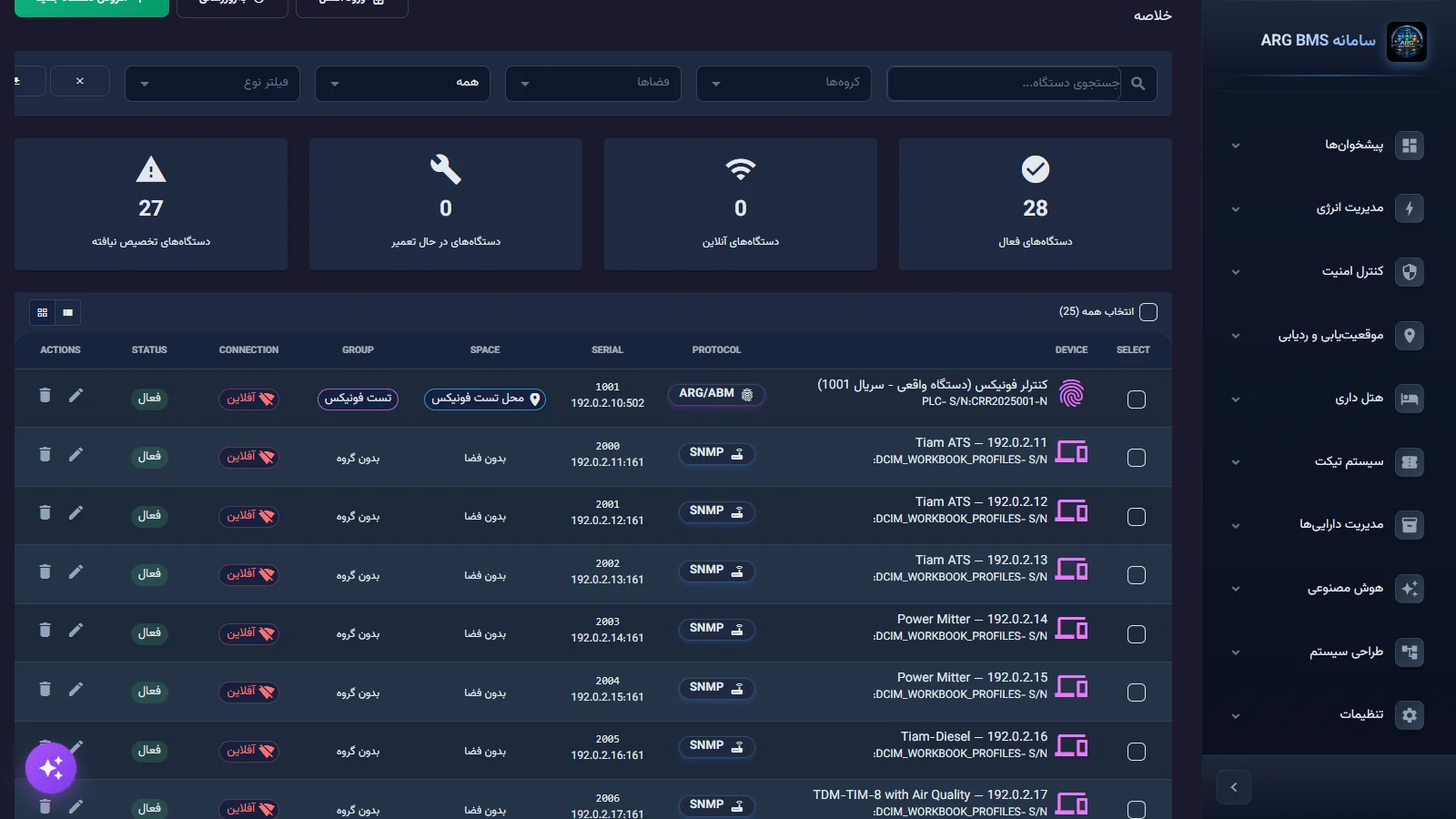

فهرست دستگاهها · نوار فیلتر و دکمهٔ خروجی در بالای جدول؛ همین فهرست، مبنای صورتوضعیت تجهیزات پروژه است - فهرست داراییها را بگیرید. «مدیریت داراییها» ← «فهرست داراییها» ← دانلود EXCEL. فایل CSV است؛ هنگام باز کردن در اکسل، کدگذاری UTF-8 را انتخاب کنید تا حروف فارسی درست نمایش داده شوند.
- سابقهٔ هشدارها را بگیرید. در دیدکلی، در نوار کناری زبانهٔ هشدارها را باز کنید و آیکن مشاهده تاریخچه را بزنید؛ پنجرهٔ سابقه اعلان و گزارش ها باز میشود و دکمهٔ صادرات CSV فایل را میدهد. این خروجی برای گزارش ماهانهٔ «چند هشدار، چه نوعی، چه زمانی» کافی است.

سابقه اعلان و گزارشها · پنجرهٔ تاریخچهٔ اعلانها با دکمهٔ «صادرات CSV» - یک داشبورد را به پروژهٔ دیگر ببرید. در طراح داشبورد از خروجی بسته استفاده کنید؛ این همان مسیری است که یک نمای مدیریتی استاندارد را در چند سایت تکرارپذیر میکند.
بخش دو — روش اجرای پروژه در شش گام
یک پروژهٔ نمونه با ۲۰۰ تا ۴۰۰ تجهیز، در شش گام و معمولاً ۴ تا ۸ هفته به بهرهبرداری میرسد. نکتهٔ مهم برای برنامهریزی: بیشتر زمان صرف دسترسی شبکه و صحهگذاری نقاط با تیم تأسیسات کارفرما میشود، نه نرمافزار.
| گام | فعالیتها | خروجی گام |
|---|---|---|
| ۱ · شناخت | بازدید سایت، فهرست تجهیزات و پروتکلها، نقشههای پلان، دسترسی شبکه، تعریف نقشها و مخاطبان اعلان | فهرست تجهیزات با پروتکل و آدرس؛ نقشهٔ شبکه |
| ۲ · استقرار | نصب سرور (ویندوز، لینوکس، داکر یا ابری)، پایگاه داده، گواهی امن، سرویسهای همراه، پشتیبانگیری | سامانهٔ بالا و در دسترس با پروفایل محصول |
| ۳ · ساختار و تجهیزات | ورود ساختار از اکسل، ساخت تجهیزات از کاتالوگ، نگاشتهای خاص، آزمون پروتکل هر تجهیز، تعریف حدود و اعلان هر نقطه | همهٔ نقاط زنده و سبز در پایش |
| ۴ · داشبورد و توئین | داشبوردهای دوبعدی از قالبها، صحنههای سهبعدی از کتابخانه یا مدل کارفرما، نمای کلی مدیریتی، داشبورد نقشه | مجموعهٔ داشبوردها به تفکیک نقش |
| ۵ · منطق و اعلان | قوانین، سناریوها و ماشینهای حالت؛ آزمون در آزمایشگاه منطق با شبیهساز؛ کانالهای اعلان و سیاست تشدید | اتوماسیون فعال و آزموده |
| ۶ · آموزش و تحویل | آموزش اپراتورها و مهندسان، مستندات پروژه، دورهٔ پایش مشترک، تحویل نهایی و پشتیبانی | بهرهبرداری رسمی |
نقشهای پروژه: مدیر پروژه (برنامه و تحویل)، مهندس اتوماسیون (پروتکلها و نقاط)، طراح داشبورد (دوبعدی و سهبعدی)، مهندس منطق (قوانین و سناریوها) و نمایندهٔ کارفرما (دسترسی، صحهگذاری، پذیرش). تنها نقشی که جایگزین ندارد، نمایندهٔ کارفرماست؛ کندی این نقش مستقیماً به تأخیر گام ۱ و ۳ تبدیل میشود.
گزینههای سرویس: استقرار در محل یا ابری با دامنهٔ اختصاصی؛ پایش و پشتیبانی دورهای و بهروزرسانیهای بیوقفه؛ توسعهٔ درایور یا تایپ توئین اختصاصی برای تجهیزات خاص؛ یکپارچهسازی با سامانههای موجود سازمان از طریق API.
ظرفیت — برای برآورد اندازهٔ پروژه
اندازهگیری روی نسخهٔ جاری سامانه و یک سرور معمولی (۶ هستهٔ مجازی، ۱۶ گیگابایت حافظه) با ۳٬۴۵۶ نقطهٔ یک مرکز داده انجام شده است:
| بازهٔ بهروزرسانی هر نقطه | بار هدف (مقدار در ثانیه) | بار تحققیافته | از دست رفته |
|---|---|---|---|
| ۱ ثانیه | ۳٬۴۵۶ | ۳٬۶۲۳ | ۰ |
| ۲۵۰ میلیثانیه | ۱۳٬۸۲۴ | ۱۳٬۹۴۱ | ۰ |
| ۱۰۰ میلیثانیه | ۳۴٬۵۶۰ | ۳۴٬۶۷۹ | ۰ |
| ۵۰ میلیثانیه | ۶۹٬۱۲۰ | ۶۹٬۱۶۵ | ۰ |
| ۲۰ میلیثانیه | ۱۷۲٬۸۰۰ | ۱۱۷٬۷۷۶ (سقف سختافزار آزمون) | ۰ — با ادغام آخرین مقدار |
نتیجه برای برنامهریزی: موتور انتشار روی یک سرور معمولی حدود ۷۰ هزار بهروزرسانی در ثانیه را بدون هیچ از دست رفتنی به همهٔ کاربران متصل میرساند و در بار بالاتر (تا حدود ۱۲۰ هزار در ثانیه) با «ادغام آخرین مقدار» همچنان تازهترین وضعیت هر نقطه را تحویل میدهد. مسیر پردازش کامل — محاسبه، حد، منطق و ذخیره — در همین آزمون حدود ۲٬۵۰۰ تغییر مقدار در ثانیه برای یک گره اندازهگیری شد؛ معادل پایش دهها هزار نقطه با گزارش بر اساس تغییر.
نکتهها و اشتباههای رایج
- در برنامهریزی، بازهٔ ۴ تا ۸ هفته برای پروژهٔ ۲۰۰ تا ۴۰۰ تجهیز است و گلوگاه معمول، دسترسی شبکه و صحهگذاری نقاط است، نه نصب نرمافزار.
- معیار پایان گام ۳ را «همهٔ نقاط زنده و سبز در پایش» بگذارید و معیار پایان گام ۵ را «اتوماسیون فعال و آزموده در آزمایشگاه منطق»؛ این دو جمله از بیشتر صورتجلسههای تحویل دقیقترند.
- دورهٔ پایش مشترک را پیش از امضای تحویل در تقویم بگذارید؛ بیشتر اصلاحات حدود و اعلان در همین دوره پیدا میشوند.
- پیام «فایل دانلود شد» در برخی صفحات تاریخچه بهمعنی دریافت واقعی فایل نیست؛ وجود فایل را در پوشهٔ دانلود بررسی کنید.
- قالب خروجی را از قبل با تیم مالی و نگهداشت توافق کنید؛ امروز CSV در دسترس است و برای PDF باید ابزار گزارش سازمان به API وصل شود.
خلاصه
- خروجیهای واقعی امروز: دستگاهها، داراییها، تاریخچهٔ اعلانها، تاریخچهٔ آب و UPS (همه CSV) بههمراه بستهٔ داشبورد، فایل صحنه و پشتیبان پیکربندی.
- خروجی PDF در نسخهٔ فعلی تولید نمیشود.
- اجرای پروژه: شش گام با خروجی مشخص؛ ۴ تا ۸ هفته برای ۲۰۰ تا ۴۰۰ تجهیز.
- نقش نمایندهٔ کارفرما تعیینکنندهٔ زمانبندی است: دسترسی، صحهگذاری، پذیرش.
- برای برآورد ظرفیت: حدود ۷۰ هزار بهروزرسانی در ثانیه بدون از دست رفتن روی یک سرور معمولی، و حدود ۲٬۵۰۰ تغییر مقدار در ثانیه در مسیر پردازش کامل یک گره.
تمرین عملی روی دموی زنده
تمرین ترکیبی روی دموی عمومی و روی کاغذ. در دمو فقط خروجی بگیرید و نگاه کنید؛ چیزی را ذخیره یا حذف نکنید.
- از صفحهٔ دستگاهها خروجی CSV بگیرید و از فهرست داراییها هم دانلود EXCEL را بزنید؛ هر دو فایل را در اکسل باز کنید و بنویسید کدامیک حروف فارسی را بدون تنظیم کدگذاری درست نشان میدهد.
- در دیدکلی پنجرهٔ سابقه اعلان و گزارش ها را باز کنید و بنویسید کدام ستونهای آن برای گزارش ماهانهٔ هیئتمدیره مفیدند.
- برای یک ساختمان فرضی با ۳۰۰ تجهیز، جدول شش گام را با تاریخ شروع و پایان هر گام و نام نقش مسئول پر کنید و بازهٔ کل را با ۴ تا ۸ هفته مقایسه کنید.
- سه گزارش دورهای که سازمان شما واقعاً به آن نیاز دارد را فهرست کنید و مقابل هر کدام بنویسید امروز از کدام خروجی ساخته میشود یا به کدام یکپارچهسازی نیاز دارد.
آزمون درس
برای گذراندن درس دستکم به ۳ پرسش از ۴ پرسش پاسخ درست بدهید.
- ۱. خروجی گام «ساختار و تجهیزات» در روش اجرای پروژه چیست؟
- ۲. یک پروژهٔ نمونه با ۲۰۰ تا ۴۰۰ تجهیز معمولاً چه مدت تا بهرهبرداری طول میکشد؟
- ۳. کدام نقش پروژه مسئول «دسترسی، صحهگذاری، پذیرش» است؟
- ۴. کدام خروجی در نسخهٔ فعلی فایل واقعی تولید میکند؟
